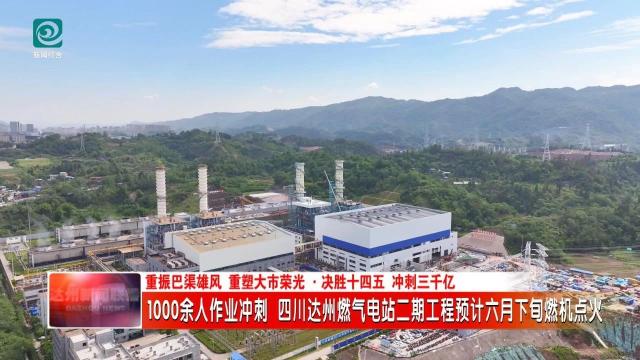

作为四川省重点项目、成渝地区双城经济圈重要标志性能源建设项目,四川达州燃气电站二期工程建设稳步推进,预计六月下旬燃机点火。

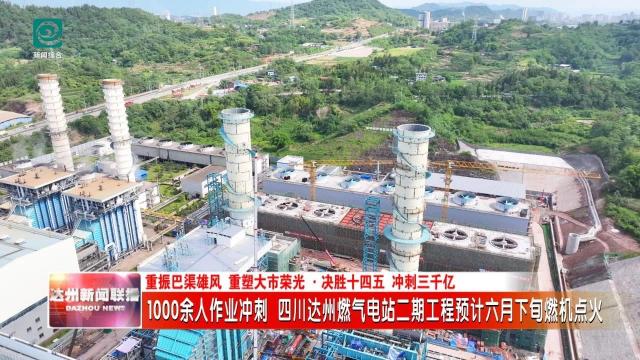

在四川达州燃气电站二期工程建设现场,人力、机械正协同配合,高效有序进行施工作业,推进项目进度。

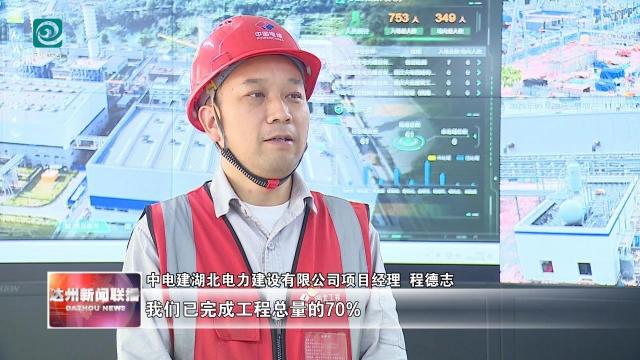

中电建湖北电力建设有限公司项目经理程德志:我们已完成工程总量的70%,主厂房燃机、气能机、发电机等主辅机设备安装已完成,正在进行轴系调整等调试工作。目前,场内施工人员有1000余人作业,正在全力冲刺,为6月下旬燃机点火做准备。
四川达州燃气电站二期工程于2023年11月动工建设,2025年底前实现双机投运。项目采用目前世界上先进的H级燃机机组,燃气-蒸汽联合循环效率将高达63%,污染物排放浓度优于国家标准,较同等规模燃煤电厂每年可减少约55%二氧化碳排放量。

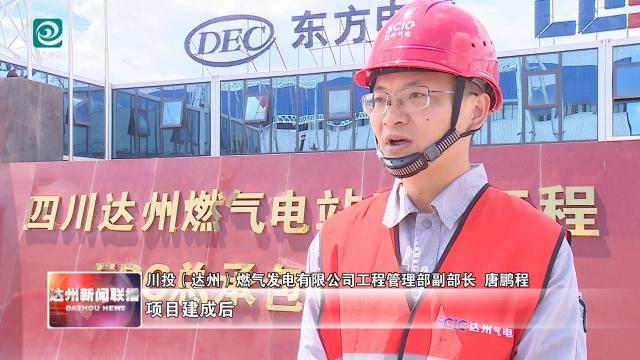

川投(达州)燃气发电有限公司工程管理部副部长唐鹏程:项目建成后,达州燃气电站总装机容量达218万千瓦,成为四川最大的天然气发电厂,可有效保障区域电网安全稳定运行,改善全省电源结构,为成渝地区双城经济圈经济社会高质量发展提供强有力的能源支撑。
