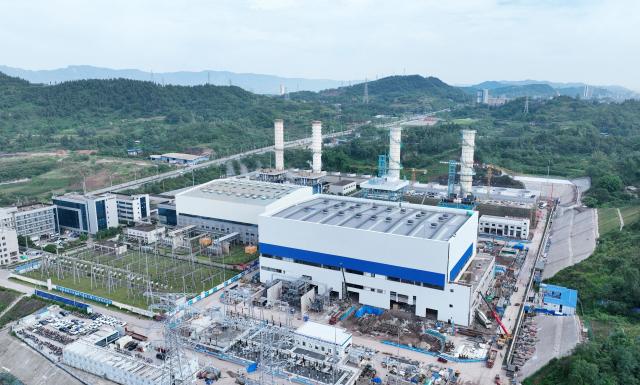

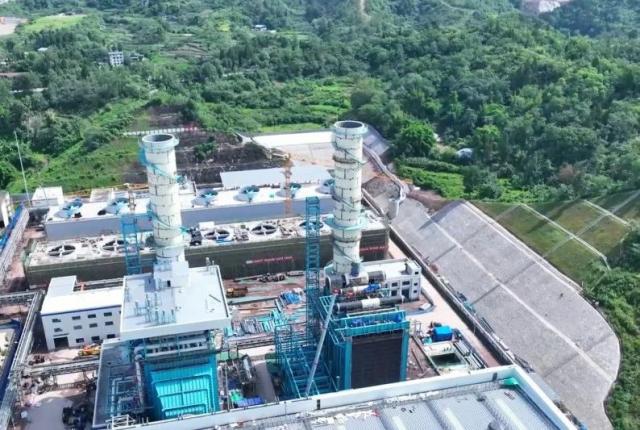

作为四川省重点项目和成渝地区双城经济圈标志性能源工程,川投(达州)燃气发电有限公司二期项目建设取得重要进展。目前,已完成总工程量的60%,预计7月上旬,3号机组将进入整套试运行阶段。

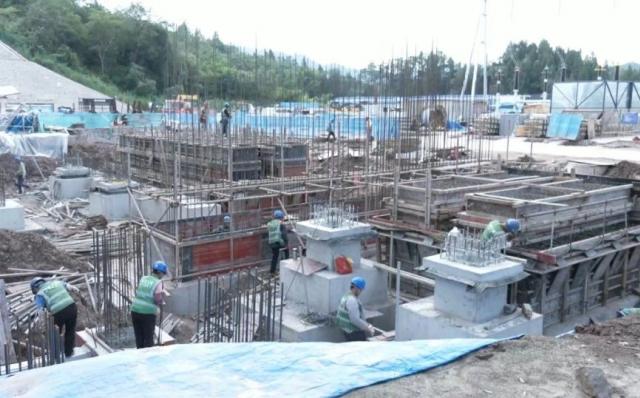

在项目施工现场700余名施工人员奋战在各自岗位,各类工程机械高效运转,全力保障建设进度。

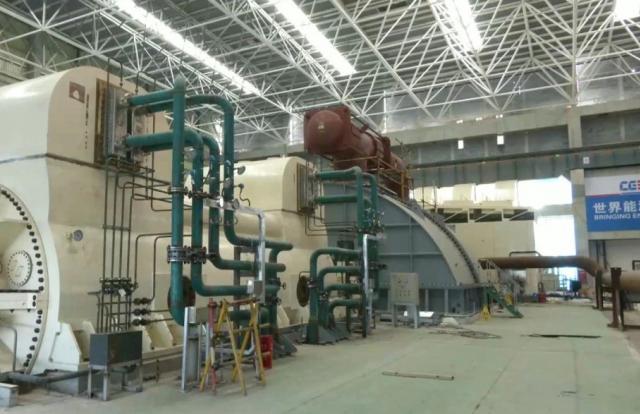

据川投(达州)燃气发电二期项目工程管理部机务专工杨国华介绍,目前,项目正在进行3号机组安装收尾作业和系统调试作业。针对近期高温天气,公司采取了一系列防暑降温措施,合理安排作息时间,保障施工人员的身体健康和施工安全。同时,还加强了施工组织管理,优化了施工流程,确保各个环节紧密衔接,高效推进。

据了解,川投(达州)燃气发电二期工程规划建设2台740兆瓦(MW)H级燃气-蒸汽联合循环发电机组。机组配置包括燃机、余热锅炉、汽机和发电机,并同步建设烟气脱硝装置。项目占地约115亩,设计年发电量约35亿千瓦时,年消耗天然气约6.5亿立方米。其采用的H级燃机机组,燃气-蒸汽联合循环发电效率高达63%。

项目建成后,川投(达州)燃气发电公司一、二期工程总装机容量将达到218万千瓦,跻身国内天然气发电企业装机规模前十,年总发电量预计约60亿千瓦时,将显著提升川东北地区电力供应的稳定性和保障能力,为区域经济社会发展提供重要的清洁能源支撑。

川投(达州)燃气发电二期项目工程管理部副部长唐鹏程表示,二季度“双过半”目标的实现,对于整个项目的推进至关重要。项目部将精心筹划工程施工调试等工作,在保证工程安全和质量的前提下,加快施工进度,确保项目早日建成投产,为达州高新区乃至达州的经济社会发展提供更加稳定、清洁的电力保障。
