四川达州燃气电站二期工程3号机组倒送电工作圆满完成

来源:达州高新区 发布日期: 2025-07-02 13:49:00

​6月28日12时56分,四川达州燃气电站二期工程3号机组倒送电作业顺利完成,实现一次性成功受电标志着项目建设进入新的阶段。

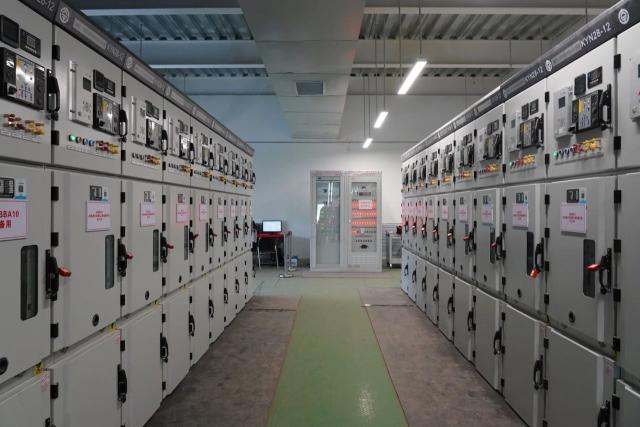

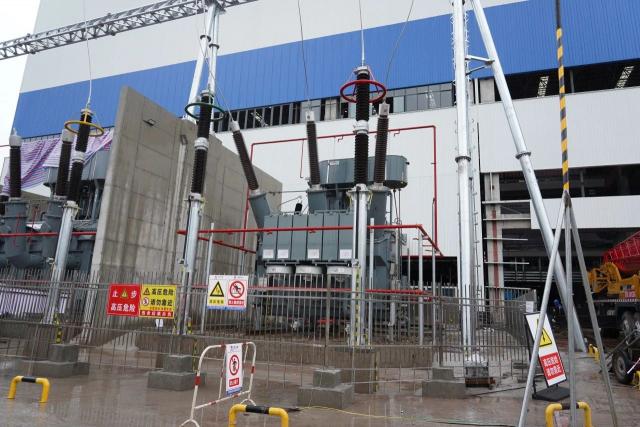

本次倒送电通过220千伏汇北(全胜)变电站,经新建220kV绥全一线、绥全二线向绥定燃机电厂供电。受电过程中,保护及测控装置动作准确,仪表信号反馈正常,220kV输电线路、GIS开关站、#2启备变、#3机组6kV厂用电系统等关键设备运行稳定,各项技术指标均符合设计及规范要求。

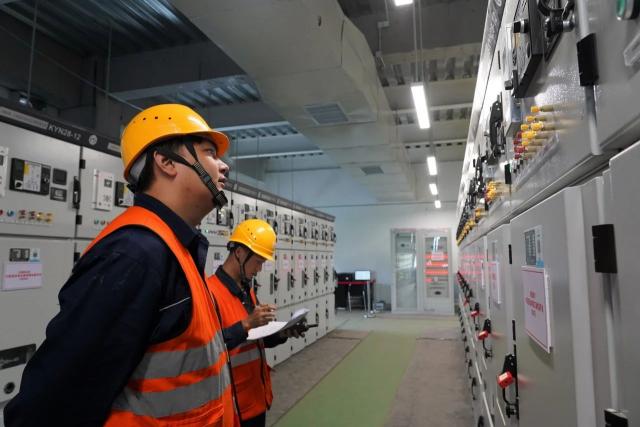

为确保倒送电工作顺利实施,达州气电公司统筹各参建单位,组织召开专项工作部署会,细化施工计划与操作流程。受电前,累计开展3轮专项检查,完成78项问题整改;受电期间,严格执行《220kV绥全一二线及绥定燃机电厂220kV母线启动投产方案》,落实各项安全措施,保障作业规范有序。

3号机组倒送电成功标志着工程建设由设备安装阶段转入分系统调试阶段,为后续机组整机启动及并网发电奠定基础,推进二期项目按计划实现全面投产。

知识多一点

什么是倒送电?

倒送电,即反送电过程送电。电厂送电是将电厂发出的电向系统送电,“倒送电”就是从系统向电厂送电。

倒送电的过程意义是什么?

所有电厂都有“倒送电”的过程。出现“倒送电”的过程和意义,主要是基于下面三个原因:

一是电厂基建过程中,需要临时电源,有时这个电源会需要的很大,特别是在建设的后期,在建厂时修建的临时电源会不够用,就会从系统通过送电线路将电倒送过来,通过电厂的T0变压器进行供电;

二是在电厂发电并网的时候,也需要将系统的电先倒送过来,然后调整发电机的励磁,使之与系统“同步”,然后并网发电;同时在电厂发电之前,需要将电厂的辅助设备先运转起来,由于此时发电机还未发电,不能提供电源,这个电源就只能通过系统“倒送电”来完成;

三是在电厂检修的时候,也处于不发电的时候,同样需要用“倒送电”的方式,解决电厂检修电源的问题。
