川投(达州)燃气发电二期工程3号机组燃机首次点火定速一次成功

来源:达州高新区 发布日期: 2025-07-24 14:59:54

近日,记者从川投(达州)燃气发电有限公司获悉,3号机组燃机首次点火定速一次成功,标志着二期工程首台机组主设备热态调试全面启动,为3号机组后续整组启动、并网投产奠定了坚实基础。

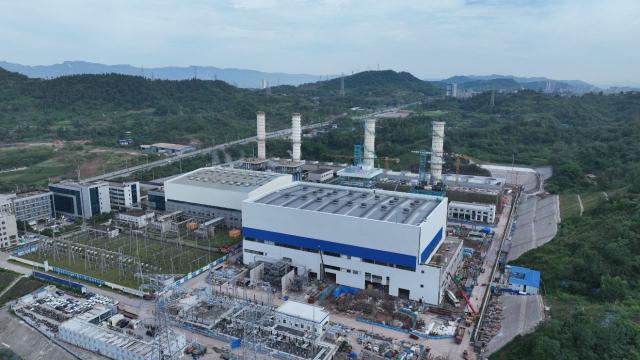

​川投(达州)燃气发电二期工程。

“为确保首次点火工作顺利实施,我们从组织机构、吹管流程、点火操作、风险防控等方面明确参建单位职责,确保任务明确、分工清晰、责任到人。”川投(达州)燃气发电有限公司工程管理部副部长唐鹏程告诉记者,3号机组燃机首次点火这一关键节点的顺利实现,进一步坚定了全面完成后续建设任务的决心。下一步,3号机组将进入整套启动及168小时连续试运行阶段。后续,将统筹协调各参建单位,持续发力、攻坚克难,确保机组安全、高效投产。

据了解,川投(达州)燃气发电二期工程规划建设2台740兆瓦(MW)H级燃气—蒸汽联合循环发电机组。机组配置包括燃机、余热锅炉、汽机和发电机,并同步建设烟气脱硝装置。项目占地约115亩,设计年发电量约35亿千瓦时,年消耗天然气约6.5亿立方米。其采用的H级燃机机组,燃气—蒸汽联合循环发电效率高达63%。项目建成投运后,将有效保障区域电网安全稳定运行,优化全省电源结构,提升负荷中心供电可靠性,增强电网调峰能力及受端电网抵御重特大自然灾害的能力,为成渝地区双城经济圈高质量发展提供坚强能源支撑。
