寒冬时节,在达州高新区的工地上,建设热度不减。作为省级重点项目的川投燃气发电二期工程正加紧推进,目前4号机组施工进度已超90%。与此同时,空铁新城配套道路工程也进入加速建设阶段,营达高速大桥下部结构已完工。两大重点项目齐头并进,为区域发展注入新动力。

在川投(达州)燃气发电二期项目施工现场,繁忙而有序的景象令人振奋。作为四川省重点项目和成渝地区双城经济圈标志性能源工程,这里承载着保障区域能源安全、优化能源结构的重任。

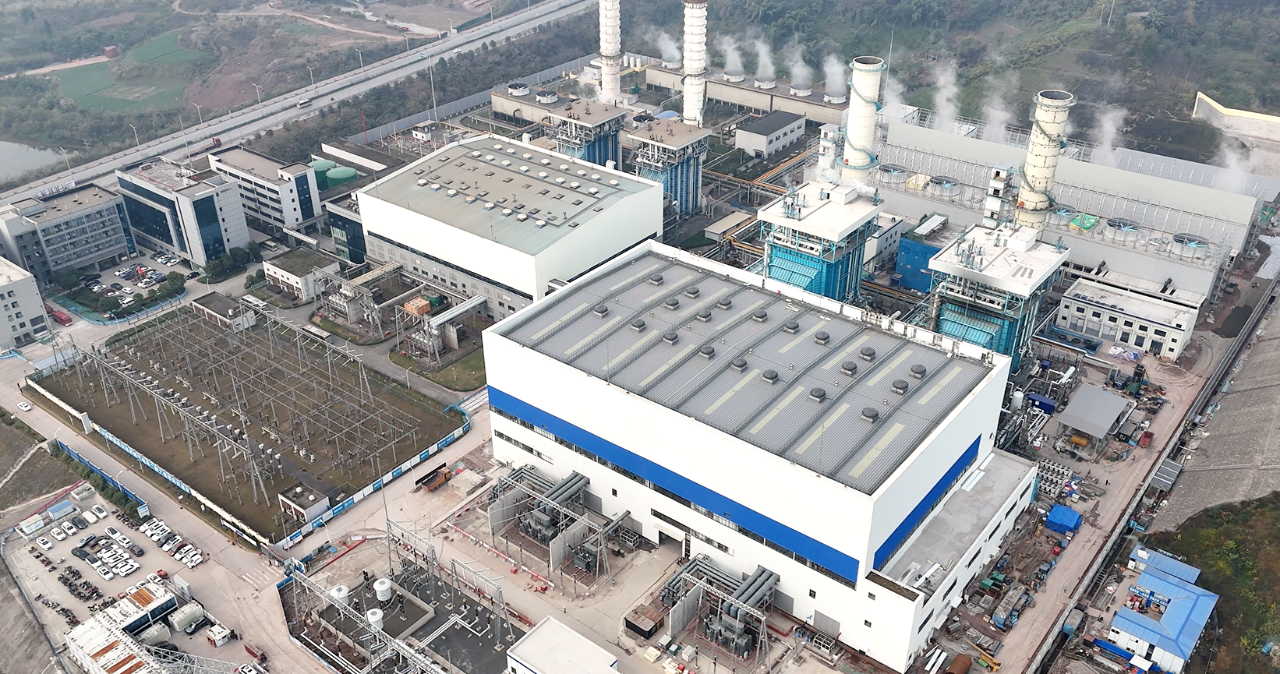

川投(达州)燃气发电二期项目。

“目前,4号机组已进入最后冲刺收尾阶段,临吹系统、管道保温、设备面漆、材料库、警卫室、厂区大门、全厂绿化、厂内正式道路等工作也在紧张有序进行。”川投(达州)燃气发电二期工程EPC总承包项目部项目经理殷实介绍道。

自项目开工建设以来,建设团队科学组织、挂图作战,克服了诸多技术挑战和复杂施工条件。继3号机组顺利投产发电后,4号机组建设捷报频传。目前,主厂房、循环水泵房、锅炉给水泵房等主辅建构筑物已交付安装,土建工程总体完成率达93%,总体安装完成率达98%,总体施工进度已达90%。这标志着项目距全面竣工投产仅一步之遥。

据了解,川投(达州)燃气发电二期工程规划建设2台740兆瓦H级燃气—蒸汽联合循环发电机组。项目占地约115亩,设计年发电量约35亿千瓦时,年消耗天然气约6.5亿立方米。该技术具有启停灵活、调峰能力强、发电效率高、清洁环保等显著优势。项目建成后,川投(达州)燃气发电公司一、二期工程总装机容量将达218万千瓦,年总发电量预计约60亿千瓦时,不仅将跻身国内天然气发电企业装机规模前十,更将极大提升川东北地区电力供应的稳定性、可靠性和清洁化水平,为区域产业结构优化升级和绿色低碳发展提供坚实的能源保障。

“下一步,我们将加大人力、物力的投入。同时,不断优化施工流程,加强各环节的衔接,提高施工效率并严格把控工程安全和质量。我们有信心、有决心完成4号机组的建设任务,让项目早日发挥效益,为达州乃至整个成渝地区双城经济圈的能源保障和经济发展贡献力量。”殷实对项目的未来充满期待。

经济发展,交通先行。另一项关乎城市未来格局的重点工程——达州市空铁科创产业研究园(园区配套道路)工程项目同样鏖战正酣。

施工现场,200余名建设者分散在多个作业面,或绑扎钢筋,或浇筑混凝土,或操作大型机械进行路基碾压。推土机、压路机、挖掘机的轰鸣声交织成一首激昂的劳动交响曲,展现出项目全力冲刺的奋进姿态。

“整个项目上有200余名工人抓紧施工。目前,项目已完成总工程量的35%。其中,营达高速大桥下部结构建设在近期已完工,路基工程完成60%,涵洞工程建设已完成95%,预计今年年底涵洞工程全面完工。”项目安全总监孙雨杰详细介绍了当前进度。

这条道路并非普通的城市干道。它位于达州高新区重点规划打造的空铁新城(高铁片区)核心区域,是一条南北走向的城市主干路。路线北起空铁新城北侧既有210国道,向南延伸,设计巧妙下穿规划建设中的西渝高铁、成南达万高铁,设计时速60km/h,全长5.58km。建设内容涵盖道路、桥涵、雨污水及综合管网、景观绿化等,是串联起未来空铁新城交通、产业、生活功能的关键“主动脉”。

川投燃气发电二期和空铁新城配套道路工程的同步推进,展现了达州高新区积极融入成渝地区双城经济圈建设、加快区域产业发展的切实行动。这些项目不仅推动了当前的建设进度,也为未来的产业升级和城市发展奠定了坚实基础。

随着项目从规划逐步转为实体工程,达州高新区的发展基础正在持续夯实。产业培育、城市建设和区域活力都呈现出积极向好的态势。这些建设成果,为达州建设区域中心城市提供了有力支撑,也为四川经济社会发展贡献了重要力量。
